阐释手拉葫芦低位吊装网架施工(四)

编辑:北京凌鹰   浏览:2607   添加时间:2015-09-24 10:02:36

前三篇文章已经对手拉葫芦低吊装网架施工这个方案解决的差不多了,今天是后的内容了,希望能帮助到大家:

网架就位、 支座固定

1) 网架补拼完成、支座临时固定后进行网架就位。2)网架就位调整采用水平向手拉葫芦和拖拉绳进行,一般每个相邻边设1个~2个水平向手拉葫芦。3)调整过程中要注意平面与高度两个方面,防止与结构碰撞。4)调整要注意节奏,由专人查看,避免调过再返工。5) 网架就位时微调水平向手拉葫芦, 并使网架同步均衡下落。6) 网架就位后尽快正式固定支座。

割除下吊撑

网架支座固定后,拆除手拉葫芦和吊索捆绑绳。吊撑与网架焊接球连接处用气割切除吊撑杆件,气割时不得伤及焊接球,然后用磨光机将连接处打磨平整。

质量控制

1) 吊装方案的编制一定要与现场相结合, 有条件好做仿真模拟试验,做到心中有数,避免返工。2) 吊装施工阶段的网架、相应结构构件、吊撑、手拉葫芦和吊具等均应进行验算,并符合相应要求。3)每道工序完成后均应进行相应的检查,未经检查验收,不得进行下一工序的施工。4)网架吊装同步控制是关键。措施包括: a.起吊前必须进行同步操作训练,使保持相同的拉拽节奏和幅度,提升过程中应在统一指挥下同时操作。b.起吊过程中随时检查标高,有偏差要做

到及时调整。

效益分析:经济性分析

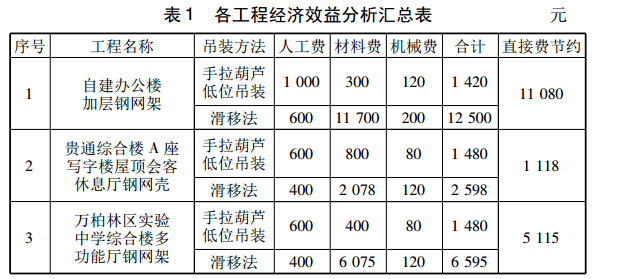

经济效益分析选用与本类网架的常规安装方法高空滑移法进行经济比较,分析结果汇总见表1。

安全性分析

1) 本吊装工法以结构梁或柱为系挂着力构件,因网架自重较轻,一般情况下,结构梁柱不需加固即可承受; 2)因不需设置拔杆和地锚等,消除了因设置拔杆和地锚带来的安全风险; 3) 采用手拉葫芦吊装,人工操作,吊装平稳,当手拉葫芦有故障时,易于发现和处置; 4) 手拉葫芦操作人员虽然在楼面上操作,但其可在网架侧边楼面或操作架上作业,避开网架下方,可确保安全。在可选吊装方案中,本工法是安全性好之一。

节能环保分析

本吊装工法与其他吊装方法相比,除了吊撑的安设拆除需消耗少量电能和氧气、乙炔外,因用手拉葫芦吊装,既不用电能,也不用燃料,节能效果很好。吊装过程中,噪声很小。

施工工期分析

本吊装工法与其他吊装方法相比,辅助工作主要为吊撑的安设和拆除,相对较少,占用工期亦较少。总施工工期较短。

推广应用前景分析

一般的公用、 民用建筑中,顶层大空间房间常采用网架、 网壳结构,面广量大,通常跨度小、吊装高度不太高,非常适合采用本工法吊装,具有广阔的推广应用前景。(北京凌鹰)
