钢筋混凝土柱子的捆绑钢筋混凝土柱子的形状较多,有的柱子上部有牛腿,有的为直形。柱子一般都是在预制场制作,然后运往安装地,安装在预先浇灌好的基础中。柱子从预制场制作后至安装需经过起吊-装车运输-安装点卸车-吊装等几个程序,有时,柱子可直接在安装场地浇制,这样就可以减少装车运输、安装点卸车等过程。以上各程序的起吊捆绑要求是完全一样的,柱子的捆绑起吊方法如下所述。

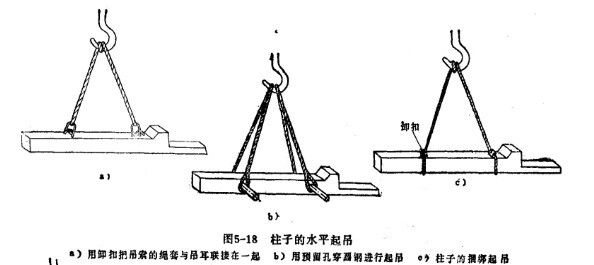

水平起吊时的捆绑方法。柱子的水平起吊一般都用在柱子的装车、卸车时。在预制柱子时一般都留有供起吊用的吊耳或预留吊装轴销孔。当柱子上有吊耳时,柱的捆绑可以通过用卸扣把钢丝绳与吊耳联接在一起来实现,其方法是。用一根吊索捆绑,吊索两端的绳套用卸扣和吊耳联接,吊索,中间的适当部位在超重机吊钩上绕一圈,如图6-18所示,如果柱子上有预留起吊孔时,可将圆钢穿在预留孔中,用两根等长吊索的绳套套在圆钢的两端,而吊索的中间部分挂在吊钩上,如5-18b所示,如果既无吊耳,又无起吊预留孔,则需进行捆绑起吊,如5-18c所示。其捆绑方法是:先估计一下柱子的重心位置,选用一根较长的吊索,将吊索的两端在柱重心两侧的适当部位进行系结。系结时,吊索的两个绳头从柱的下面绕过,把吊索嵌入卸扣的U形环中,吊索的绳扣套在卸扣的横销上,将横销拧紧,然后把吊索的中间部分套在吊钩上,并需在吊索上绕一圈。试吊时注意柱的水平情况,调整吊索,使柱子处于水平状态,再后进行正式起吊。(北京凌鹰)
